Гидроизоляция кирпичных стен

В зависимости от конструкции стен, от их назначения (наружные, внутренние, несущие или перегородки), характера обводнённости, может быть несколько вариантов её ликвидации.
Цель везде одна — ограничить распространение водыи создать нормальные условия эксплуатации сооружения.

1. Общие условия

Работы ведутся при температуре не ниже +5° С (если снаружи сооружения, то среднесуточные температуры должны быть выше +5°С). До начала работ проводится обследование конструкций для определения методов устранения обводнённости и лечения конструкций, а также последовательности ведения ремонтно-восстановительных работ.

2. Подготовка поверхности

2.1. Зачистка поверхности.

Кирпичная кладка зачищается до кирпича от штукатурки, побелки, покраски и т.п. Затем кладка зачищается металлическими щетками и обеспыливается сжатым воздухом, но предпочтительнее зачистить гидромонитором (аппарат высокого давления) с рабочим давлением 150-200 Бар для удаления пыли, грязи и раскрытия пор кирпича.

2.2. Смачивание поверхности.

Непосредственно перед началом гидроизоляционных работ кладка смачивается до полного влагонасыщения, т.е. до прекращения подсоса воды внутрь кладки.

3. Ликвидация обводнённости

Работы ведутся при температуре не ниже +5° С (если снаружи сооружения, то среднесуточные температуры должны быть выше +5°С). До начала работ проводится обследование конструкций для определения методов устранения обводнённости и лечения конструкций, а также последовательности ведения ремонтно-восстановительных работ.

3.1. Средние (внутренние) стены подвалов, с капиллярным подсосом грунтовых вод.

Для его ликвидации в стенах создаётся водонепроницаемый горизонтальный экран в уровне пола.

3.1.1. Порядок работ

3.1.1.1. Зачистка стен с обеих сторон от штукатурки, побелки, покраски и т.п. до кирпичной кладки на высоту до 30 см от уровня пола.

3.1.1.2. Бурение скважин диаметром 20-30 мм с обеих сторон стены в шахматном порядке. Шаг 150 (130) мм на минимальной высоте от пола ( в зависимости от бурильного оборудования), под углом 30° к горизонтали. По глубине скважины на 30-50 мм не добуривать до противоположной стороны стены.

3.1.1.3. Промывка и проливка скважин водой до полного влагонасыщения в течение рабочей смены (5-7 часов).
Заполнение скважин раствором Кальматрон-Д от В/Ц=1/1 до В/Ц 2/1 после того, как из скважин уйдёт вода.
Уход за скважинами. В течение 2-3 дней кладка смачивается водой после схватывания раствора в скважинах.
Оштукатуривание стен Кальматрон-Экономом на высоту 30 см от пола толщиной не менее 4 мм.

3.1.2. Уход за штукатуркой. В течение 2-3 суток обильное смачивание водой, не менее 3-х раз в сутки, после схватывания раствора.

3.1.3. Перегородки в пол или четверть кирпича можно перебивать участками длиной в кирпич (250-270 мм) в шахматном порядке в уровне пола на высоту ряда кладки с заделкой полученных отверстий смесью Кальматрон-Эконом. После схватывания через трое суток выбиваются оставленные участки кладки,
зачищаются, смачиваются и также заделываются смесью Кальматрон-Эконом.

3.1.4. Расход материала — 1600 кг/м3.

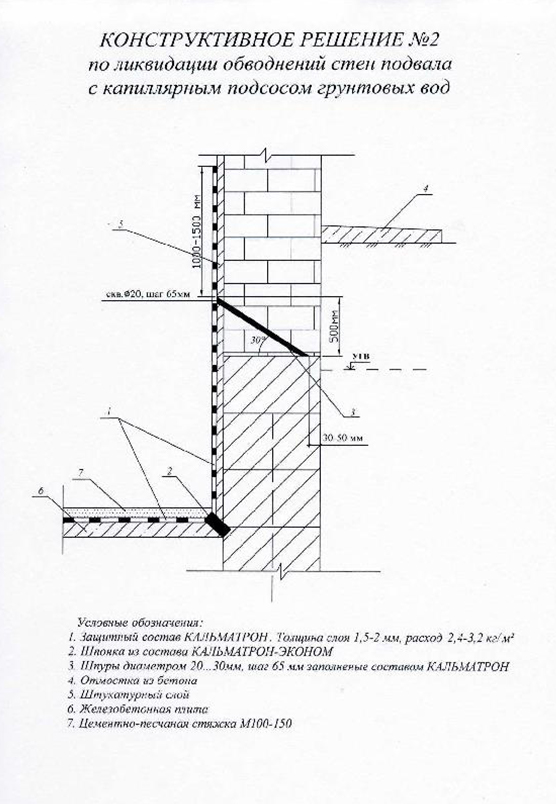

3.2. Наружные стены.

Работы проводить последовательно, в два этапа.

До начала работ необходимо определить:

  • уровень пола подвала;

  • уровень поверхности земли снаружи здания;span>

  • максимальный уровень грунтовых вод;

  • уровень замокания кладки стен;

  • по возможности, расположение каналов и полостей в кладке стен.

Горизонтальный водонепроницаемый экран устраивается выше максимального уровня грунтовых вод примерно на 0,5 метра и ниже поверхности земли. После чего выполняется штукатурная гидроизоляция стен составом Кальматрон-Эконом толщиной не менее 0,4 см от пола и на 1-1,5 метра выше экрана.




3.2.1 Первый этап работ. Устройство горизонтального водонепроницаемого экрана.

3.2.1.1. Поверхность стен зачистить до чистого кирпича.

3.2.1.2. По оси устраиваемого водонепроницаемого экрана пробурить ряд скважин диаметром 20-30 мм вниз под углом не менее 30° к горизонтали, на 30-50 мм не добуривая до наружной поверхности стен. Шаг скважин 65 мм.

3.2.1.3. Далее работы вести по пунктам 3.1.1.3-3.1.1.5.


3.2.2. Второй этап работ. Гидроизоляция стен подвала.

После подготовки поверхности стены оштукатуриваются смесью Кальматрон-Эконом толщиной не менее 0.4 см. В течение 2-3 суток после схватывания смеси, её обильно смачивают водой не менее трёх раз в сутки.

3.2.3. Расход материала — 1600 кг/м3 или на 1 мм толщины 1,6 кг/м2.

4. Инъекционные работы

При обнаружении в кладке стен большого количества пустых швов и пустот, а также для восстановления её несущей способности проводятся инъекционные работы. До инъекционных работ необходимо выполнить штукатурную гидроизоляцию стен подвала составом Кальматрон-Эконом и после набора 100% её прочности вести работы по нагнетанию Кальматрона.

4.1. Штукатурка стен

От оси устраиваемого водонепроницаемого экрана на расстоянии до 1.5 м вверх и вниз штукатурку выполнить по плоской штукатурной сетке, пристрелянной к кладке в тело кирпича с шагом 0.5x 0.5 м дюбелями длиной не менее 5 см.

4.2. Уход за штукатуркой

В течение 2-З суток необходимо обильное смачивание водой, не менее 3-х раз в сутки, после схватывания раствора.

4.3. Бурение скважин

По оси устраиваемого водонепроницаемого экрана пробурить ряд скважин диаметром 20-З0 мм на 30-50 мм не добуривая до наружной поверхности стен.

Шаг скважин 150 (130) мм в шахматном порядке и расстоянии между рядами 65- 80 мм, либо в ряд с шагом 65 мм.

4.4. Нагнетание Кальматрона

В скважины для нагнетания под давлением инъецировать раствор Кальматрон или Кальматрона-Д, предварительно продув и промыв скважину, смочив ее до полного влагонасыщения. Давление нагнетания повышать постепенно, но не выше 3-4 Бар. При появлении раствора в наблюдательных скважинах или на поверхности земли снаружи здания нагнетание прекратить. Ориентировочное водоцементное соотношение раствора: В/Ц=2/1. Оптимальное соотношение компонентов подбирается опытным путем, которое зависит от типа нагнетательного устройства и размера сопла.


В случае недостаточного эффекта от инъекционных работ, необходимо произвести дополнительное локальное нагнетание Кальматрона, в местах, где результат проведенных работ, оказался недостаточным.


Для инъектирования раствора используют инъекторы, инъекционные трубки, гибкие шланги, ручные насосы или пневматические нагнетатели, работающие от компрессора.
